2021年是新源热电不平凡的一年,这一年我们一举拿下政府特许经营权,并在短短数月期间完善各类配套,时间紧、任务重,面对一场极度压缩时间空间的战役,新源热电项目部全体建设者不惧困难、不分昼夜,就是豁出去,干!

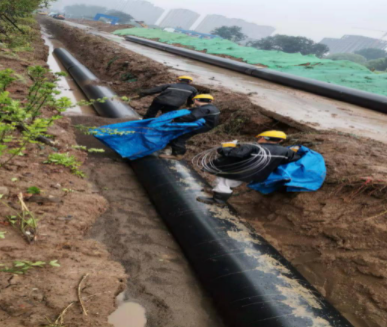

工期本就紧张,外加今年雨水天气更是频繁,导致了工期大大缩短,今年的几场大雨来的突然,打了大家一个猝不及防,为了保证管道安全,项目部紧急抽调厂内人员奔赴现场,第一时间投入抢修大战中,泥泞不堪的道路上他们深一脚浅一脚的艰难前行,摸、爬、抓、寻……浑水湿透了他们卷起的裤脚,杂草碎石划伤了他们撸起的胳膊,任凭汗水混着雨水划过脸庞,他们没有一丝怨言,只有埋头苦干,与暴雨赛跑与时间硬抗,经过持续坚守拼搏,终于打赢了这场抢修大战。

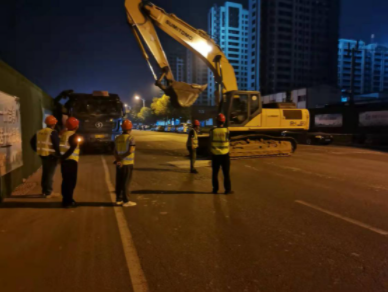

唯有艰难方显勇毅,磨砺始得玉成,中圣人更是愈挫愈勇,永不言败。在开挖石林三路时,迫于道路是城区主干道,车流量大,只能定于晚上开挖,而且只能在一夜间完成开挖、下管、焊接、保温、回填。极限的施工要求建设方、总包方、监理方和施工方一起守着现场,边施工、边修改、边调整,终于在第二天的早上6点全部施工完毕。“这样的经历,估计很难再遇到了!”干完之后所有人都如是感叹。

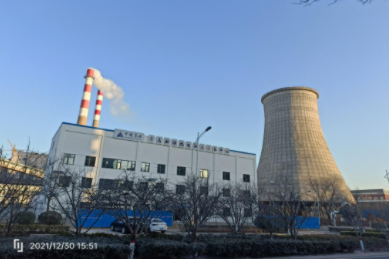

“行百里者半九十”。越是到后半程,越是在紧要处,越需要上紧发条,时刻保持状态“满格”,克服松松劲、歇歇脚的心态。每周的工程调度会上,王慎凯总经常说到:“聚力攻坚,盯紧目标,安全第一,倒排工期,确保各项工作不折不扣落实到位。”新源热电项目部在王慎凯总的总指挥下,排除万难,各方协调,不惧严寒,不畏酷暑,终于在2021年12月31日15:36传来喜讯,即墨区蓝鳌路以北规划区供热工程3公里一次主管网合拢,城西所有新建管网贯通,本项目主体管网建设任务完成,供热首站、综合服务中心大楼主体及装饰装修完成,具备使用条件,且工程全期零事故零违章,为即墨城西新建片区民生供暖打下了稳定的基础!
就像习总书记新年贺词中说的那样,从年头到年尾,大家忙了一整年,付出了,奉献了,也收获了。在飞逝的时光里,我们看到的、感悟到的中圣,是一个坚韧不拔、欣欣向荣的中圣。这里有日新月异的发展,有赓续传承的事业,我们唯有踔厉奋发、笃行不怠,方能不忘初心,方得始终!
